一、首次统一封板执行情况总结

📊 整体封板达成率:85.7%(6/7产品线完成封板)

二、重点问题分析及改进措施
1. MES产品线:产能评估偏差
问题根因:
具体表现:
7人团队双周迭代理论产能:≤70人天
实际规划工作量:100+人天(超载40%)
导致开发加班,仍无法完成迭代目标
具体执行:
✅ 启用「迭代产能计算」
✅ 实施需求三级分类(P0必做/P1优选/P2备用)
✅ 每日迭代健康度检查(完成率<60%时自动预警)
2. QMS产品线:资源调配失序
问题根因:开发人员由于是借调过来的,技术能力及责任心不足,当人员出现问题时,未及时调整迭代计划
改进方案:
尽量减少借调人员参与核心功能研发
对借调人员进行考核评估,通过后再进入研发环节
资源异常处理机制:及时评估资源异常情况,调整迭代计划
三、后续强化管控措施

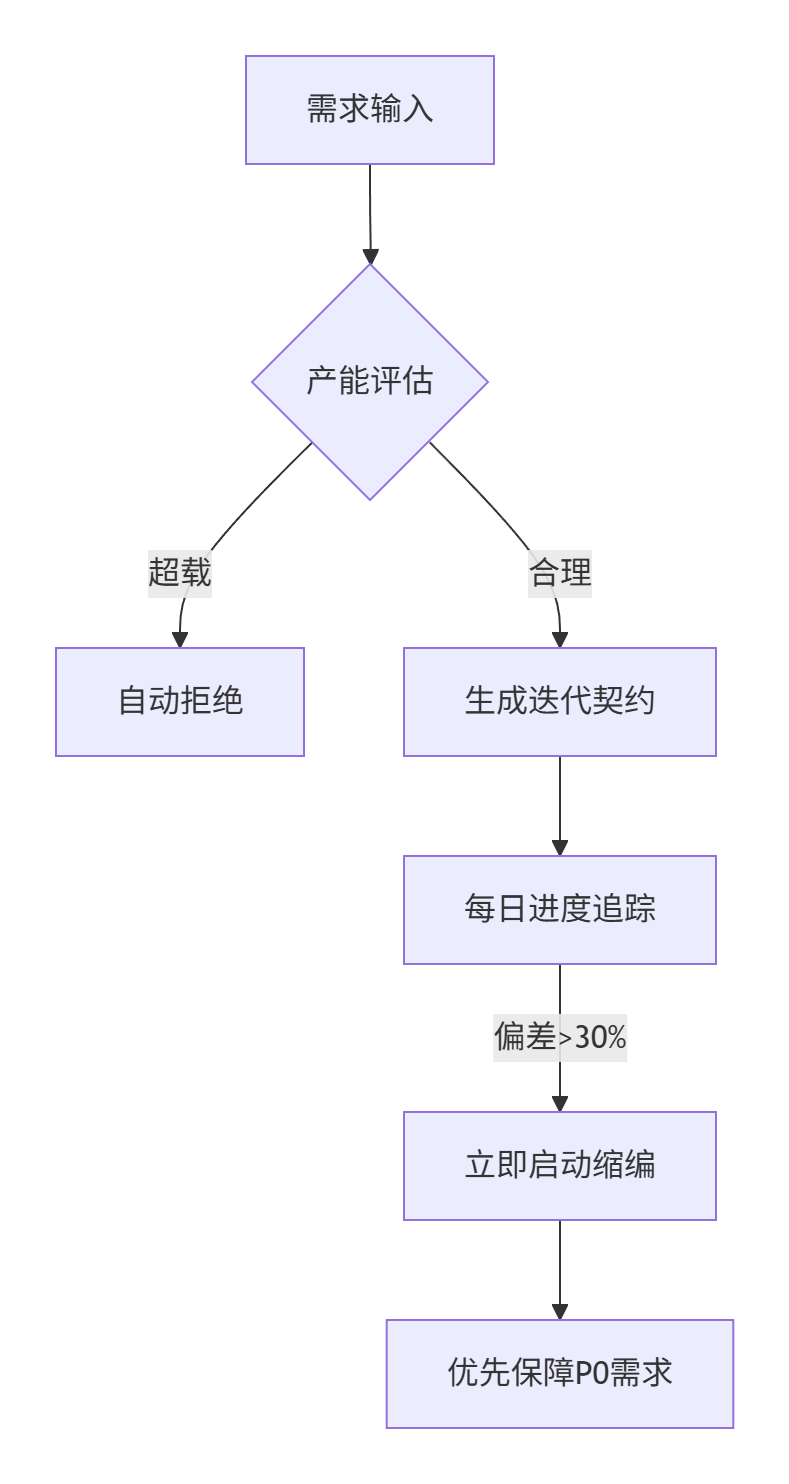

1. 迭代规划强制约束

2. 封板机制优化
部分封板机制:允许完成度>80%的产品线先封板,未完成功能降级至下迭代
封板健康度评分:纳入团队绩效考核
